閱讀 4513 次 XPS板保溫飾面系統施工技術的應用
摘要:XPS板保溫飾面系統由XPS板,保溫板界面劑、膠粘劑、抹面膠漿、熱鍍鋅電焊網、錨栓、柔性粘接劑、面磚和防水勾縫劑組成。主要用于高層框剪結構外墻后掛貼保溫施工。本文結合第四軍醫大學二區三期工程主樓(30層)外墻后掛貼保溫施工實例,通過分析施工過程,操作工藝,質量標準等敘述,XPS保溫飾面系統工程質量的施工技術措施。...
XPS板保溫飾面系統施工技術的應用
張永斌
(陜西省鴻翔建設工程有限公司 710001 西安)
一、XPS板保溫飾面系統概述

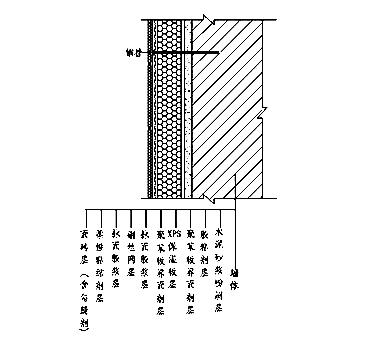

XPS板保溫飾面系統由XPS板、保溫板界面劑、膠粘劑、抹面膠漿、熱鍍鋅電焊網、錨栓、柔性粘結劑、面磚和防水勾縫劑組成。構造如下圖所示:

二、XPS保溫系統的特點
(1)采用聚苯板界面劑
由于XPS板自身強度較高,采用常規的粘貼和抹面工藝,不能充分發揮其自身的強度優勢。在其表面批涂界面劑后,可顯著提高抗拉強度和壓剪粘結強度。對比試驗表明:批涂界面劑比未批涂界面劑的強度可高出一倍以上,且破壞面發生在XPS板本體上。
(2)采用點框法
由于點框法的有效粘貼率更高,抗負風壓能力更高,所以在XPS板保溫面磚飾面系統的項目中,尤其是在高層建筑中,安全可靠性更高。
(3)裝飾面磚時采用柔性粘結劑
保溫系統是一個柔性系統,而面磚屬于剛性材料,且兩者的熱脹率不一致,解決這一矛盾的關鍵措施就是采用柔性粘結劑,通過柔性粘結劑,實現了從剛性到柔性的平穩過渡。
三、工藝流程
成品保護→基層檢查與處理→批涂界面劑→拌合膠粘劑→粘貼XPS板→再批界面劑→拌合抹面膠漿→固定熱鍍鋅網片→批涂抹面膠漿→面磚→勾縫
1、工序說明
(1)成品保護
對門窗邊框和五金等容易被施工污染的部位用美紋紙等材料保護起來。
(2)基層檢查與處理
①首先檢查基層墻體的墻面平整度、立面垂直度、陰陽角方正度。如果達不到普通抹灰的要求,應采用1:3水泥砂漿重新進行粉刷和找平處理。
②如果基層有空鼓和起殼現象,應鑿掉并用1:3水泥砂漿粉平。
③檢查門窗洞口的方正度和一致性,如果達不到普通抹灰的要求,應采用1:3水泥砂漿重新進行粉刷和找平處理。
④若粉刷層裂縫≥0.2mm,應敲擊檢查;墻面如有毛刺或抹痕,需打掉。
(3)拌合膠粘劑
拌合膠粘劑,用強制式砂漿攪拌機拌合均勻。
(4)粘貼XPS板
用鋸齒型批刀將膠粘劑滿批于XPS板表面,厚度為2mm左右,然后將XPS板貼于墻面并壓實(錯縫1/2板長粘貼)。
(5)錨栓錨固
在XPS板面上用沖擊鉆鉆孔,孔徑為10mm,深度為80~100mm。
A.實心砌體:錨栓的錨固深度≥25mm。
B.空心砌體和加氣砌體:視墻體的情況用專用錨栓錨固。
(6)鋪設熱鍍鋅電焊網片
門窗洞口、外窗臺以及需要鋪設加強網格布的部位先鋪一層加強網格布,以增加其強度。
(7)拌合抹面膠漿
拌合抹面膠漿,用強制式砂漿攪拌機拌和均勻。
(8)批涂抹面膠漿
用批刀在熱鍍鋅電焊網表面批涂抹面膠漿,要求將熱鍍鋅電焊網充分覆蓋,待干。
(9)粘貼面磚
按設計方案先拉線,然后在面磚背面滿批柔性粘結劑,將面磚粘貼于墻面,粘貼時揉搓并壓實。
(10)拌和防水勾縫劑
拌合防水勾縫劑,并用手提攪拌機拌和均勻。
(11)勾縫
先將防水勾縫劑涂拌于縫口處,并沿縫口拖光,勾縫應飽滿、美觀。
(12)清理和驗收
清理所有施工部位以及按標準進行驗收。
2、節點大樣

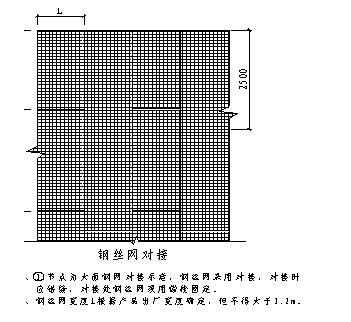

(1)鋼絲網對接圖

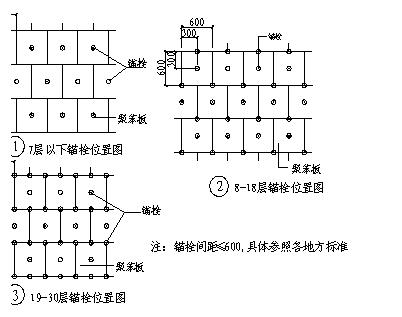

(2)錨栓布置圖

四、質量控制
1、保溫板必須與墻面粘貼牢固,無松動和虛粘現象。
①檢查數量:按樓層每20m長抽查,每處3m延長線,但每層不少于3處;
②檢驗方法:觀察和用手推拉檢查。
2、抹面膠漿與聚苯板必須粘結密實,無脫層、空鼓、面層無爆灰和裂縫。
①檢查數量:按樓層每20m長抽查,每處3m延長線,但每層不少于3處;
②檢驗方法:用小錘輕擊和觀察檢查。
3、固定件脹塞部分進入結構墻體不小于40mm。
①檢查數量:按樓層每20m長抽查,每處3m延長線,每米抽查5個固定點,但每層不少于3處;
②檢驗方法:退出自攻絲觀察檢查。
4、保溫層表面防水劑涂布均勻,無漏涂現象。
5、熱鍍鋅電焊網片與保溫膠漿層緊密接觸,無翹曲現象。
6、錨栓之間的間距不大于500m
五、結束語
由于施工過程中采取了科學合理的技術措施、工藝流程,嚴格控制各環節施工質量,使XPS板保溫涂料飾面系統在高層建筑中的應用,安全可靠性更高,滿足了業主的選擇和預期的效果。
